地暖是如何安装的、地暖施工流程和要求是怎么样的。对于很多初次接触地暖的用户。很对客户对地暖的安装工艺不了解。所以在装修安装地暖系统时会出现很多问题,所出的问题不仅仅是对地暖管道的破坏,可能对后期的使用效果和使用寿命造成很大的影响。为了大家对地暖系统有深入的了解,爱家湘能舒适环境把地暖系统做一下详细的介绍和说明。
一、地暖系统结构介绍:地暖采暖的系统结构层次一般如图所示。

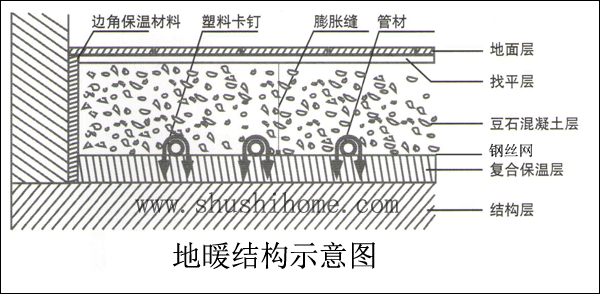

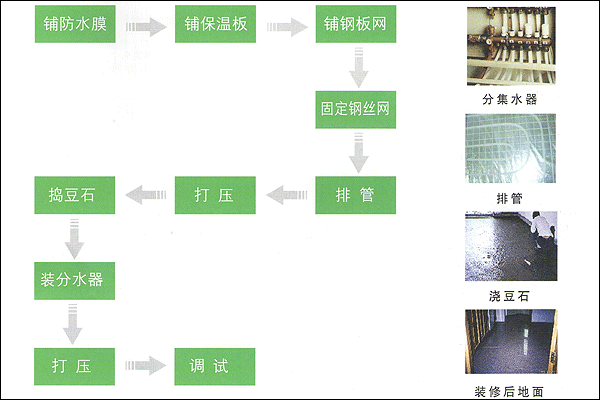

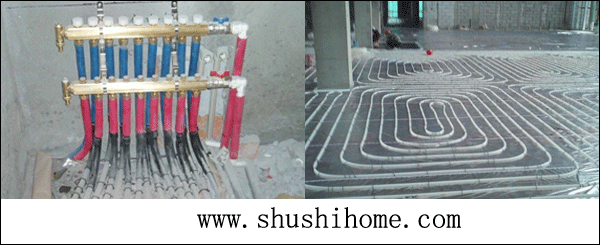

二、地暖施工工序介绍:三、地暖施工规定:1、地板辐射供暖的安装工程.施工前应具备下列条件:1.设计图纸及其它技术文件齐全。2.经批准的施工方案或施工组织设计.已进入技术交底。3.施工力量和机具等,能保证正常施工。4.施工现场、施工用水和用电.材料储放场地等临时设施.能满足施工需要。2、地板辐射供暖的安装工程,环境温度应不低于5度。3、地板辐射供暖施工前,应了解建筑物的结构,熟悉设计图纸、施工方案及其它工种的配合。安装人员应 熟悉管材的一般性能。掌握基本操作要点,严禁盲目施工。4、加热管安装前.应对材料的外观和接头的配合公差进行仔细检查,并清除管道和管件内外的污垢和杂物。5、管道系统安装间断或完毕的敞口处,应随时堵。地暖施工布置图四、绝热层的铺设。1.绝热层应铺设在平整的基地上。2.绝热层应铺设平整.搭接严密。当敷有真空镀铝聚脂薄膜或玻璃布基铝箔贴面层时,除将加热管固定在绝热层上的塑料卡钉穿越外.不得有其它破损。五、加热管的配管和安装。1、铺设保温板 在建筑物地面结构层上.首先铺设高效保温材料. 起到单向保温和隔热的作用。2、地面盘管 将管材用特殊方式双向循环.按一定的管间距铺设 在保温材料上。3、连接分水器 将管头按次序以一定的弯曲角度,连接到分水器上。4、铺设完成 最后回填豆石混凝土,经夯实平整后再做地面面层(材质 不限.可以是大理石.瓷砖.木制地板.地板革、地毯等)。1.按设计图纸的要求.进行放线并配管。同一通路的加热管应保持水平。2.加热管的PE-RT管弯曲半径不宜小于5倍管外径。3.填充层内的加热管不应有接头。4.采用专用工具断管,断口应平整,断口面应垂直于管轴线。5.加热管应加以固定.可以分别采用以下的固定方法:1.用固定卡子将加热管直接固定在敷有复合层的绝热板上。2.用扎带将加热管绑扎在铺设于绝热层表面的钢丝网上。3.卡在铺设于绝热层表面的专用管架或管卡上。6.加热管固定点的间距,直管段不应大于700mnn。弯曲管段不应大于350mm。六、分集水器的安装。1、热媒集配装轚应加以固定。1.当水增安装时,一般宜将分水器安装在上,集水器安装在下,中心距宜为200mm,集水器中心路地面应不小于300mm。2.当垂真安装时,分.集水器下端距离地面应不小于150mm。2、加热管始末端出地面至连接配件的的管道,套管外皮不宜超出集配装置外皮的投影面,加热管与集配装置分路阀门的连接,应采用专用卡套接件或插接式连接件。3、加热管始末端的适当距离内或其它管道密度较大处,当管间距小于100时,应设置柔性套管等保温措施。4、加热菅与热媒集配装置牢固连接后,或在填充层养护期后应对加热管每一通路逐一进行冲洗七.混凝土填充层的浇捣和养护。1、混凝土填充层应设置以下热膨胀补偿构造措施:1.辐射供暖地板面积超过长边超过30平方或边长长于6米时,填充层应设置间距小于6米、宽度大于5mm伸缩缝.缝中填充弹性膨胀胀材料2.2.与墙、柱的交接处,应填充厚度大于10mm的软质闭孔泡沫塑料,3.加热管穿越伸缩缝处,应设长度不小100mm的柔性套管。2、在试压合格后,进行卵石混凝土填充层的浇捣,标号应小于C15,卵石粒径不宜大于12mm.并宜掺入适量防止龟裂的添加剂。3、填允层的养护周期.应不小于48h。4、泥凝土填充层浇捣和养护过程中,系统应保持不小子0.4MPA的压力。八、地面层的施工。1.在填充层养护周期满之后,方可行地面层的施工。2.地面层找平层施工时,不得向地面打钉子之类的施工。 衡阳菲斯曼水地暖报装电话:18175821088爱家湘能舒适环境:
阅读全文阅读 61
