衡阳越来越多的家庭采用了独立供暖,但是安装地暖的用户占用采暖用户总数还不到30%。主要是很多衡阳家庭对地暖安装流程不了解。舒适家专家把地暖安装过程用图文结合的方式整理如下,是希望地暖这种最舒适的采暖方式进入衡阳千家万户。
地暖节构图展示
首先:由暖通公司根据业主户型是,设计出地暖施工图(注:很多公司为了节省管道,把管道的间距设计成300mm,衡阳一般公司都会设计成200mm,如有特殊需要设计成150mm)。
五路分集水器地暖设计图
地暖安装第二步:装修公司进场,提前预留温控器底线盒和电源,留好壁挂炉电源(前期暖气合同签定后,暖通公司与装修公司需要做一个交底说明位置)。

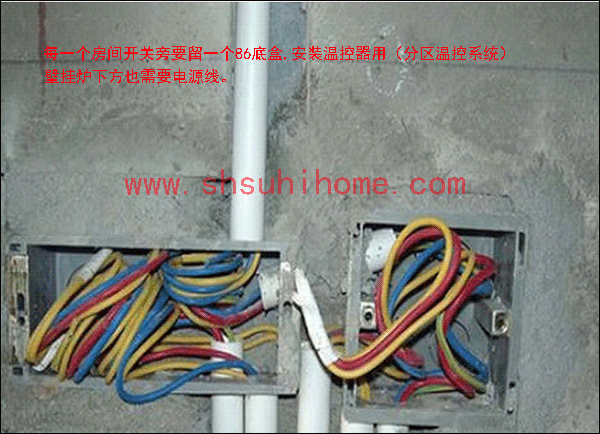

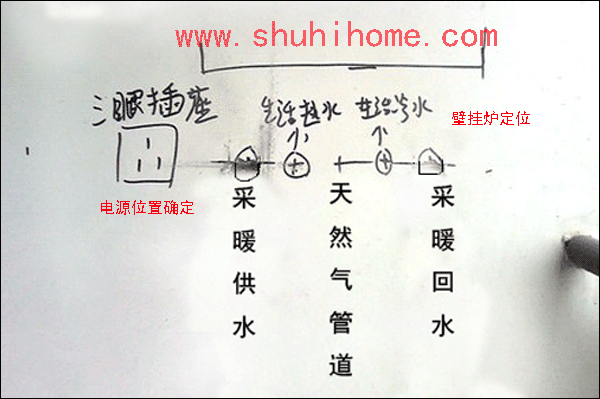

前期地暖定位
地暖安装第三步:暖通前期材料进场:保温板、钢丝网、反射膜、地暖管道、温控器温控线、分集水器;并对地面做一个清扫。

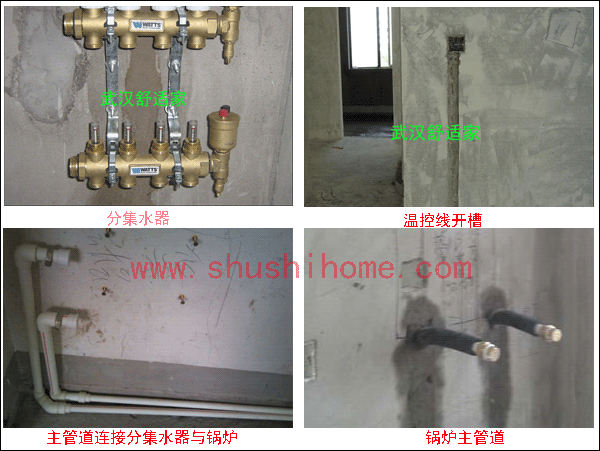

地暖安装第四步:安装地暖分集水器、主管(主管是分集水器到壁挂炉的管道)、温控线。

地暖安装第五步:铺设地暖保温板。地暖板主要作用是阻止地暖温度向楼下传统。
地暖保温板铺设

地暖安装第六步:在保温板上方铺设地暖专用反射膜,主要作用是把热向上反射。
地暖反射膜铺设效果图

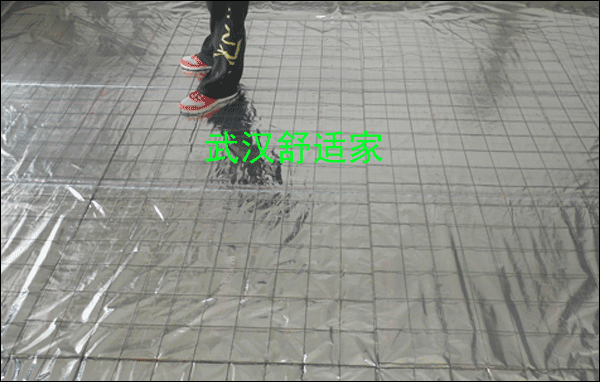

地暖安装第七步:安装地暖钢丝网。其主要作用是方便固定地暖管道、防止水泥回填层开裂、让下面的热量更均匀的分布。
地暖钢丝网安装效果图

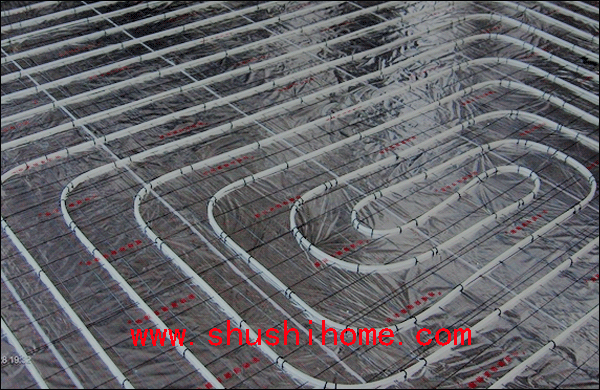

地暖安装第八步:铺设地暖管道,连接地暖分集水器。
地暖安装第九步:对整个管道系统进行打压试验,一般压力打0.8个压力(主要是测试管道在施工过程中有没有损坏,管道与分集水器有没有连接好,压力一直保存到装修公司施工完毕,如果装修公司在施工过程中压力突然掉到零,请马上通知暖通公司检查,并让装修公司停止施工。压力下降一点是正常情况,业主不要惊慌)。衡阳一般由装修公司做地暖回填找平,暖通公司不负责找平。

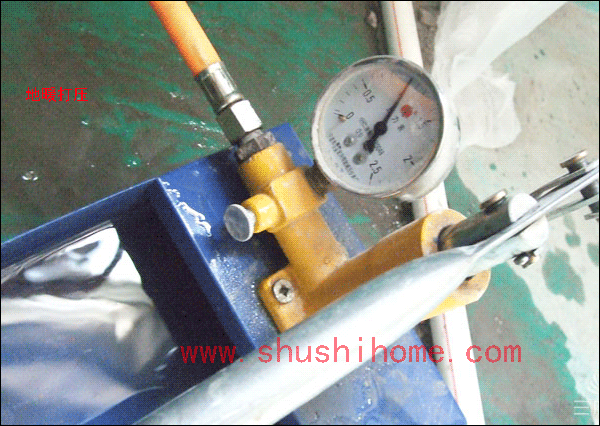

地暖打压实验

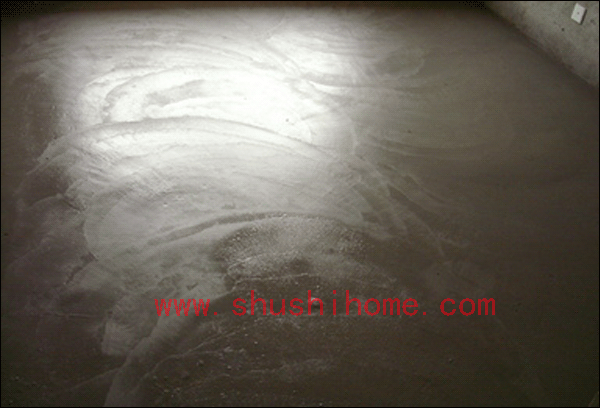

地暖找平
地暖安装第十步:装修公司施工完毕后,天然气也通了,通知暖通公司安装壁挂炉、温控系统。

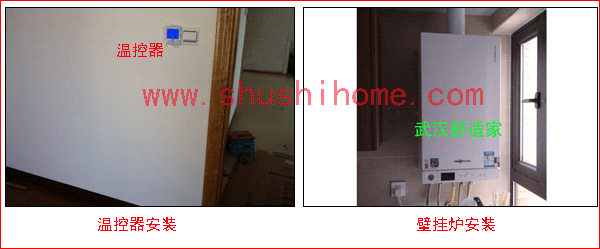

地暖壁挂炉、温控器安装
安装好的家
